「南鐵地下化」第一階段年底通車 風機月底啟動測試

▲▼台南鐵路地下化工程。(圖/鐵道局提供)

▲台南鐵路地下化工程年底第一階段通車,風機3月底啟動測試。(圖/鐵道局提供)

記者李姿慧/台北報導

台南鐵路地下化工程再邁新里程碑,繼今年1月底永久軌軌道全線鋪設完成,隧道15台大型隧道風機去年底提前全數設置完成,今年3月底展開測試。南鐵地下化及台南地下站歷經近10年工期,將於今年12月第一階段通車,林森站預計118年底啟用,南台南站119年通車。

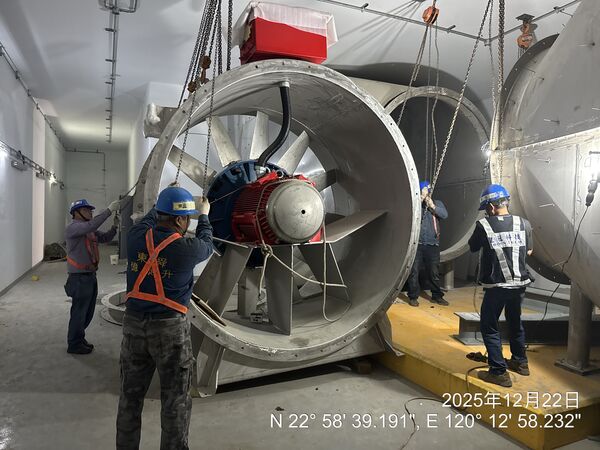

台南鐵路地下化工程已進入機電系統整合的最後衝刺階段,鐵道局總工程司許曉峯表示,台南鐵路地下化工程在113年8月底解決文資課題後,後續經過隧道全面開挖、隧道主結構完工,今年1月30日永久軌無縫接合,地下隧道最重要的通風設備也已裝置完成,包括15台風機、10個通風口。

[廣告]請繼續往下閱讀...

許曉峯指出,地下通風攸關旅客搭乘舒適度和品質,火警等緊急狀況下,通風也是重要設備,風機預計3月底測試,工程朝向今年底台南車站啟用為目標,地下化通車也將邁向重要的一步。

▲▼鐵道局說明台南鐵路地下化通車進度,鐵道局總工程司許曉峯主持。(圖/記者李姿慧攝)

▲鐵道局總工程司許曉峯主持。(圖/記者李姿慧攝)

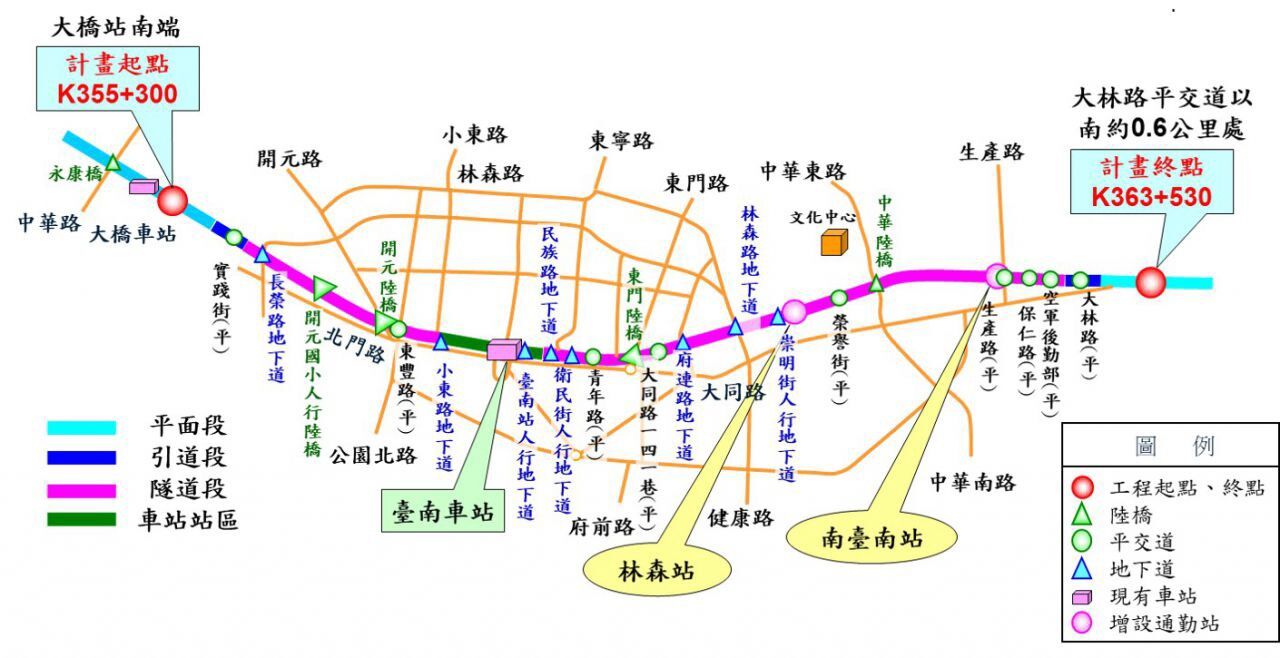

鐵道局南部工程分局副分局長王淳玄表示,台南鐵路地下化經費約412億元,全長約8.23公里的隧道中各區段,設置高效率風機設備,主要用來維持隧道空氣品質,以及火警等緊急情況的排煙使用,對營運安全相當重要,風機具備每秒120 立方米的風量輸出效能,導入智慧監控系統,可即時偵測溫度及氮氧化物濃度,自動調整運轉模式維持空氣品質。

王淳玄說,在隧道發生火警等緊急情況下,風機將以每分鐘888轉的轉速運轉,產生時速約8公里的風速,有效排除濃煙以延長逃生時間至900秒,讓人員可以安全抵達最近的緊急出口。

王淳玄指出,風機測試開始將先單機試運轉,之後串聯隧道段的風機系統進行測試,後續再結合中央監控系統,進行隧道段火災、防災系統連動測試,整合測試預計今年5月啟用,將達到今年底台南地下化通車目標。

▲▼台南鐵路地下化工程。(圖/鐵道局提供)

▲▼台南鐵路地下化路線及台南站動線。(圖/鐵道局提供)

▲▼台南鐵路地下化工程。(圖/鐵道局提供)

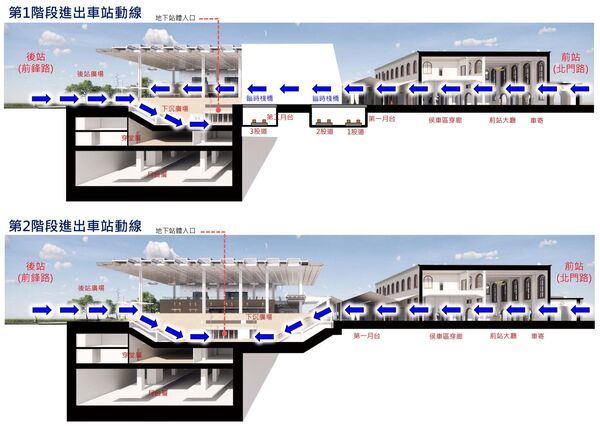

今年底第一階段包括台南鐵路地下化及台南車站通車後,屆時列車將全面在地下行駛,消除9個平交道、8個地下道、2個鐵路橋涵與4處陸橋,總計共23處橫交立體設施。

王淳玄表示,南鐵地下化工程也新增兩個通勤車站,包括林森站及南台南車站,由於一部分站體在現行台鐵營運軌下方,未來待切換地下通車後,將再往下挖站體,完工後還要經過檢查履勘後才能通車,規劃118年底林森站啟用通車,119年南台南車站啟用,120年台南站商業空間將完工。
