北市東區「地底供電動脈」大解密!深入55公尺 將完成洞道貫通

▲▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

▲台北市東區地底供電動脈解密。(圖/翻攝台電官網)

記者柯振中/綜合報導

台電電力粉絲團發了一篇供電穩定,請民眾支持電力建設的貼文指出,該所不僅是台北市中心首座地下化超高壓變電所,也是國內首例與商業旅館共構的變電設施。大安變電所「松湖至大安」輸電線歷時10年施工,預計本月完成洞道貫通,未來將成為松湖變電所的重要管路前置工程,114年完工後,將成為台北市核心區的供電樞紐。

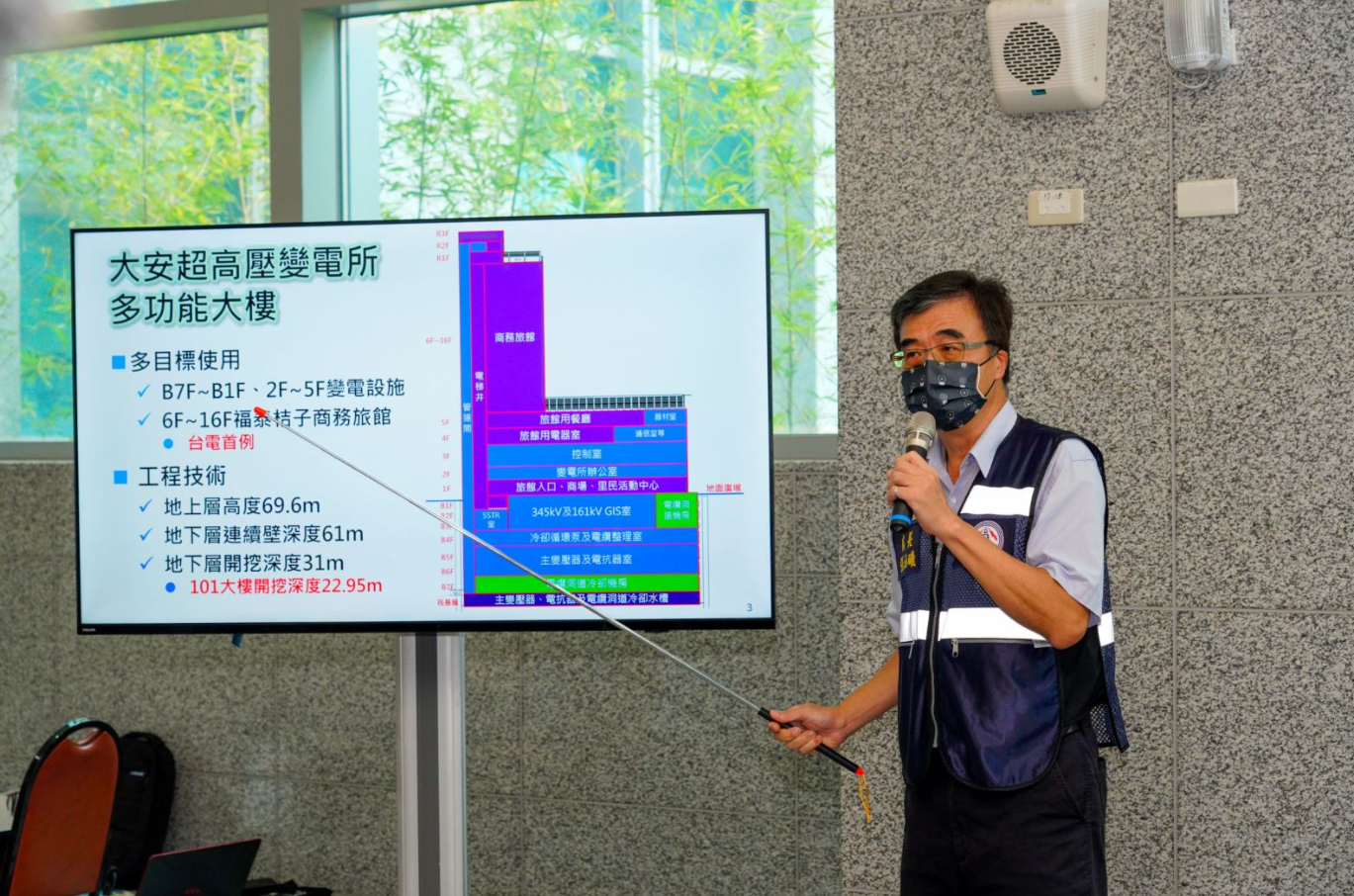

大安變電所地上為旅館設施,地下則設有變電設備及兩條345kV輸電線路,分別為通往內湖、長度4,634公尺的「松湖至大安線」,以及連結信義路共同管線、通往深坑、長度966公尺的「深美至大安線」,洞徑最大達5.5公尺,整體工程造價約36億元。曾文生表示,相關科學數據已證實,變電所電磁波接近環境背景值,希望透過實績讓社會不再將變電所視為鄰避設施。

[廣告]請繼續往下閱讀...

▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

▲▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

地下化程度與容量 皆高於日韓

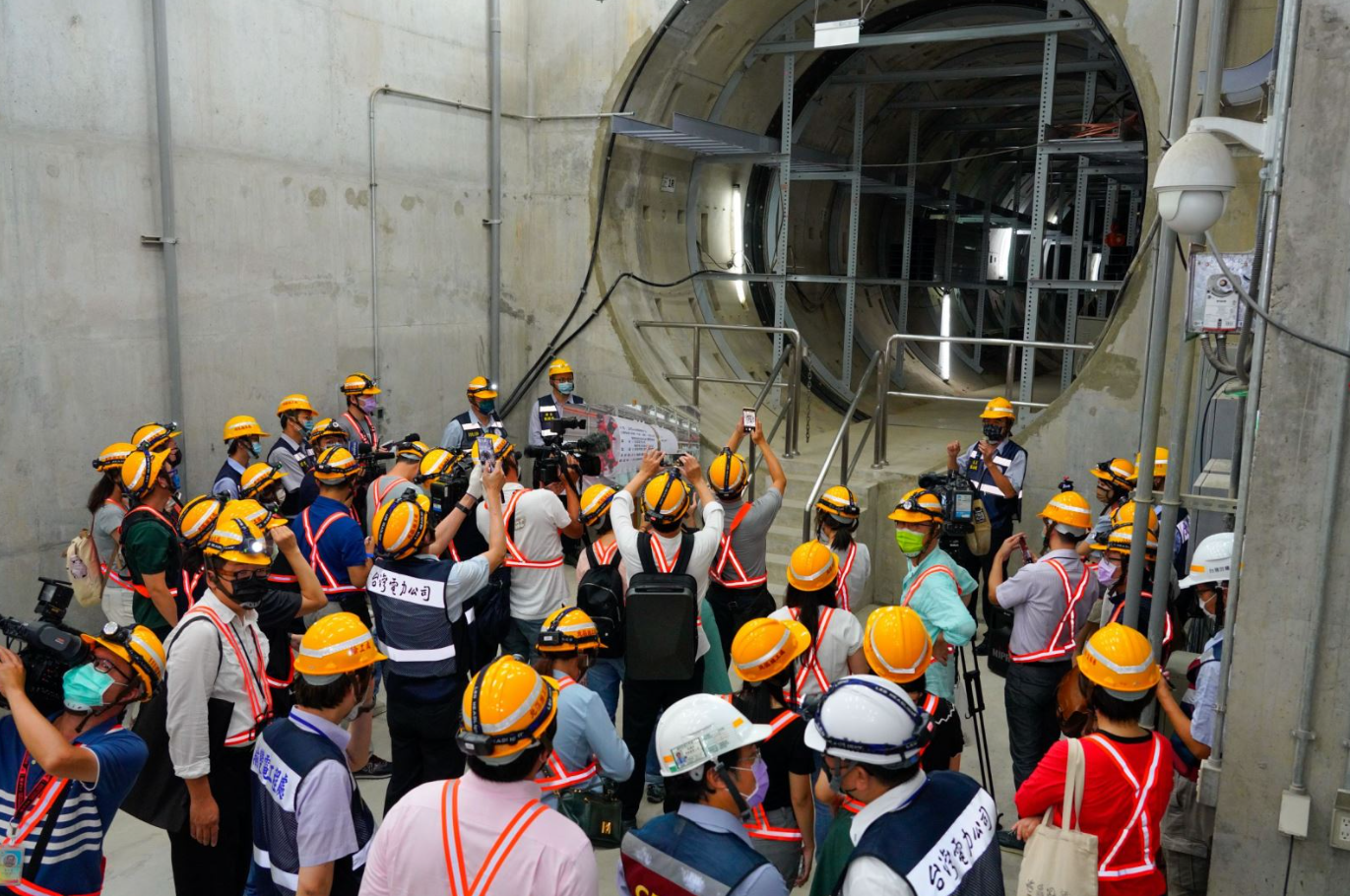

曾文生指出,台灣地狹人稠,電網建設條件嚴苛,與日本、韓國相比,台灣在每單位面積的輸電線路長度、變壓器容量及地下化程度皆高於日韓。其中,地下化工程工法複雜、施工難度高,每推進一公尺都需克服多重挑戰,施工成本亦遠高於架空線路。

▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

▲▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

深度、速度與彎度 三大難關齊備

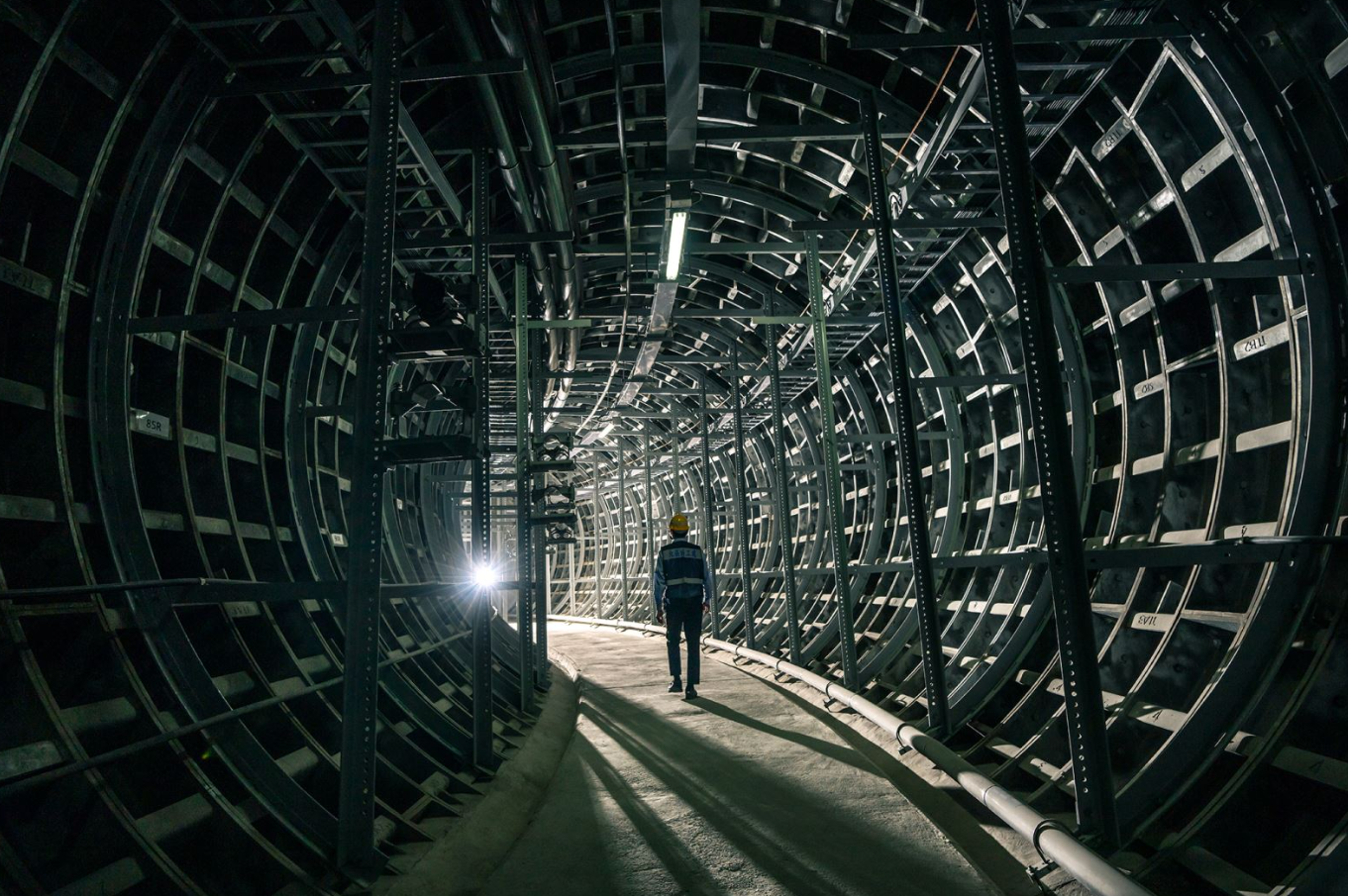

台電輸變電工程處北區施工處處長張涵曦說明,電纜洞道工程難度不亞於捷運施工。開挖深度方面,最深達55公尺,平均深度約45公尺;推進速度則因採用潛盾工法,每日僅能前進2至5公尺,速度約為架空線路的十分之一,造價卻高出數倍;此外,「深美至大安線」短距離內須面對多處急彎,施工精度要求極高。

▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

▲▼台北市東區地底供電動脈解密。(圖/翻攝台電官網)

冰凍工法施工 考驗人員體力與耐力

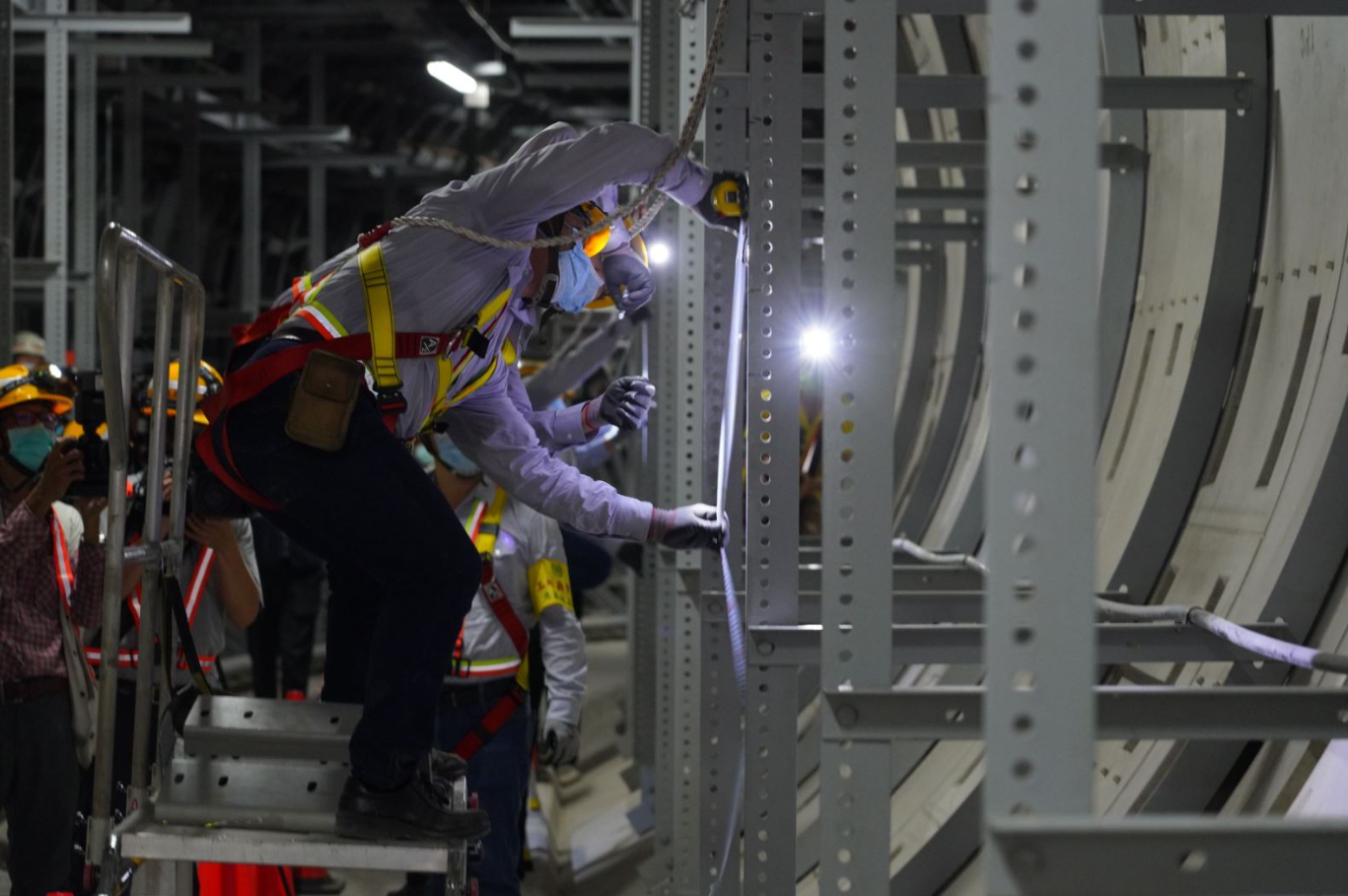

台電指出,電纜洞道僅能沿道路下方施工,須穿越捷運、鐵路、高鐵及河堤基樁等多項設施下方,環境極為受限。工程採用冰凍工法,將地下土壤維持在低溫狀態,施工人員需在狹小空間與低溫環境中作業,對體力與專業都是重大考驗。

台電強調,變電所越接近用電核心,越有助於提升供電穩定與安全。隨著大安變電所完工送電,將可與周邊變電設施相互支援,為城市發展提供穩定可靠的電力基礎。
